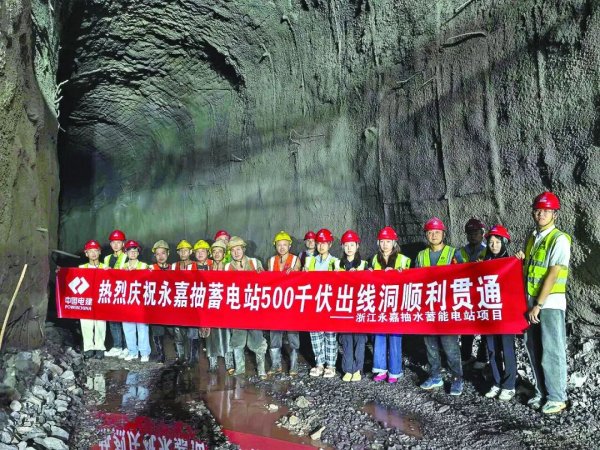

浙江永嘉抽水蓄能電站是浙江省“十四五”期間重點核準開工的建設項目,目前,永嘉抽水蓄能電站500千伏出線洞全線貫通,為后續電站500千伏高壓電纜的敷設與送電通道的形成奠定了堅實基礎,標志著電站地下廠房系統與外界電網的連接“咽喉”工程取得決定性勝利。

500千伏出線洞作為電站電能輸出的核心通道,承擔著機組發電后電力安全穩定外送的關鍵任務,總長1181米,采用全斷面開挖,為保障施工質量與安全,項目嚴格遵循“短進尺、弱爆破、多循環、強支護、密布周邊孔、小藥卷間隔裝藥”的施工原則,有效確保了周邊光面爆破效果,最大限度減少對保留巖體的破壞。
面對出線洞洞身較長、開挖斷面小、底部狹窄導致出渣車輛無法在洞內調頭等施工難點,永嘉抽水蓄能電站項目科學籌劃、精心組織,每隔200米設置避車洞,顯著提升了洞內出渣效率。此外,項目多措并舉,全面提升施工協同效率。在主變洞施工期間,同步推進出線洞尾段100米開挖支護及中低壓電纜洞施工。
“我們結合下庫大壩的施工進度,項目部及時與設計、監理及總包協調,通過增設7號施工支洞,有效加快出線洞整體施工進度,為后續洞室襯砌及電纜敷設創造了有利條件。”永嘉抽水蓄能電站相關負責人表示,該工程是連接電站地下廠房與外界電網的核心通道,為后續電纜敷設與電力外送奠定基礎。

據了解,永嘉抽水蓄能電站是省重點工程,電站總裝機容量1200MW,安裝4臺300MW立軸單級混流可逆式水泵水輪發電機組,設計年發電量12億kwh,設計年抽水用電量16億kwh,綜合效率約為75%。工程總投資80.20億元。工程計劃于2027年10月31日首臺機組發電,2028年7月31日前全部機組并網發電、工程完工,2029年7月31日前工程竣工驗收。 |
